河北灤平抽水蓄能電站兩大關鍵工程節點同日告捷 |
|
|
|

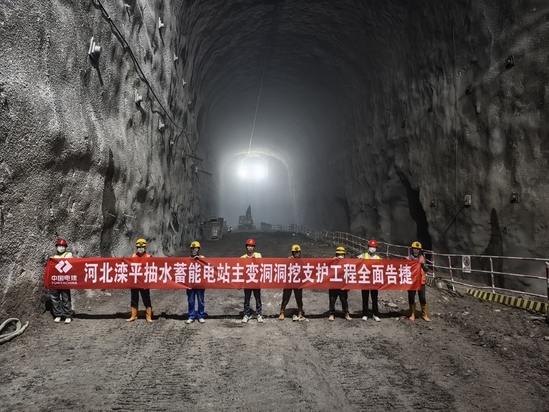

7 月 1 日,河北灤平抽水蓄能電站迎來雙重工程節點 —— 主變洞洞挖支護全面完成,引水上支洞實現順利貫通,為項目整體推進奠定重要基礎。 作為國內首批礦電結合的新能源工程,該電站是全國首個利用現有礦坑建設的抽水蓄能項目,兼具節能環保與生態修復功能,裝機容量 1200 兆瓦,安裝 4 臺單機 300 兆瓦立軸單級單轉速混流可逆式蓄能機組,屬一等大(I)型工程。電站建成后將接入京津及冀北電網,承擔調峰、填谷、調頻、調相及緊急事故備用等任務。 主變洞平行布置于主副廠房下游側,與地下廠房凈距 40 米,開挖尺寸 136.45 米 ×21.3 米 ×31.1 米,內布 4 臺主變壓器,上游側連 4 條母線洞,左端經主變運輸洞與進廠交通洞相通。施工中采用分層分塊方式,自上而下分四層開挖,首層中導洞先行、左右側耳跟進,二三層中部拉槽并預留 3 米保護層,四層周邊垂直預裂。項目部克服地質復雜、交叉作業多等困難,動態調整爆破設計,開挖支護驗收優良率超 95%。 同日貫通的引水上支洞為城門洞型斷面,全長 422.2 米,自 2025 年 3 月 4 日開工以來,項目團隊優化施工方案、嚴控爆破循環用時,同步跟進支護,如期完成貫通目標,為后續 1 號、2 號引水上平段及引水豎井施工創造條件。 目前,主變洞已作為施工通道轉入襯砌混凝土施工,下一步將推進母線洞、交通電纜廊道襯砌;引水上支洞貫通后,相關后續施工也將有序展開。 |
|
|
